2022年一级建造师《建筑工程管理与实务》真题解析2022年一级建造师《建筑工程与管理实务》真题考后解析完整版 一、单单项选择题(共20题,每题1分。每题的备选项中,只有一个最符合题意;选对每题得1分;没选或错选均不得分)。 1.下列建筑属于大型性建筑的是( )。 A.学校 B.医院 C.航空港 D.商店 【答案】C 【解析】按民用建筑的规模大小分类可以分为大量性建筑和大型性建筑 (1)大量性建筑是指量大面广,与人们生活密切相关的那些建筑,如住宅、学校、商店、医院等。 (2)大型性建筑是指规模宏大的建筑,如大型体育馆、大型剧院、大型火车站和航空港、大型展览馆等。 所以,ABD均为大量性建筑,C选项为大型性建筑,本题选C。 2.墙面整体装修层必须考虑温度的影响,作( )处理。 A.分缝 B.保湿 C.防结露 D.隔热 【答案】A 【解析】建筑主体受温度的影响而产生的膨胀收缩必然会影响墙面的装修层,凡是墙面的整体装修层必须考虑温度的影响,作分缝处理。教材原文,本题选A 3.刚性防水屋面应有( )措施。 A抗裂 B.隔声 C.防火 D.防风 【答案】A 【解析】屋面防水构造要求,刚性防水屋面应有抗裂措施。教材原文,本题选A 4.预应力混凝土楼板结构的混凝土最低强度等级不应低于( )。 A.C25 B.C30 C.C35 D.C40 【答案】B 【解析】结构混凝土强度等级的选用应满足工程结构的承载力、刚度及耐久性需求。预应力混凝土楼板结构的混凝土强度等级不应低于C30,其他预应力混凝土结构构件的混凝土强度等级不应低于C40。本题选B 5.结构超出承载能力极限状态的是( )。 A.影响结构使用功能的局部损坏 B.影响耐久性的局部损坏 C.结构发生疲劳破坏 D造成人员不适的振动 【答案】C 【解析】当结构或结构构件出现下列状态之一时,应认为超过了承载能力极限状态: (1)结构构件或连接因超过材料强度而破坏,或因过度变形而不适于继续载。 (2)整个结构或其一部分作为刚体失去平衡。 (3)结构转变为机动体系。 (4)结构或结构构件丧失稳定。 (5)结构因局部破坏而发生连续倒塌。 (6)地基丧失承载力而破坏。 (7)结构或结构构件发生疲劳破坏。 ABD均为结构超过了正常使用极限状态,C为结构超出承载能力极限状态,本题选C 6.砌体结构楼梯间抗震措施正确的是( )。 A.采取悬挑式踏步楼梯 B.9度设防时采用装配式楼梯段 C.楼梯栏板采用无筋砖砌体 D.出屋面楼梯间构造柱与顶部圈梁连接 【答案】D 【解析】砌体结构楼梯间应符合下列规定: ①不应采用悬挑式踏步的楼梯,8度、9度时不应采用装配式楼梯段。 ②装配式楼梯段应与平台板的梁可靠连接。 ③楼梯栏板不应采用无筋砖砌体。 ④楼梯间及门厅内墙阳角处的大梁支承长度不应小于500mm,并应与圈梁连接。 ⑤顶层及出屋面的楼梯间,构造柱应伸到顶部并与顶部圈梁连接,墙体应设置通长拉结钢筋网片。 ABC均为不应采用的情况,D选项适合砌体结构抗震措施的要求,本题选D 7.全预制装配式与预制装配整体式结构相比的优点是( )。 A.节选运输费用 B.施工速度快 C整体性能良好 D.生产基地一次性投资少 【答案】B 【解析】全预制装配式结构,是指所有结构构件均在工厂内生产,运至现场进行装配。全预制装配式结构通常采用柔性连接技术,所谓柔性连接是指连接部位抗弯能力比预制构件低,因此,地震作用下弹塑性变形通常发生在连接处,而梁柱构件本身不会被破坏,或者是变形在弹性范围内。因此全预制装配式结构的恢复性能好,震后只需对连接部位进行修复即可继续使用,具有较好的经济效益。 本题为今年来常规考点,全预制装配式和预制装配整体式的特点对比,本题选B 8.配置C60混凝土优先选用的是( )。 A.硅酸盐水泥 B.矿渣水泥 C.火山灰水泥 D.粉煤灰水泥 【答案】A 【解析】配置C60混凝土优先选用的是硅酸盐水泥。本题为2016年单选4近乎原题(【16年单选】下列水泥品种中,配制C60高强混凝土宜优先选用( )),问法考点都没变,区别仅在于没有提到“高强度”,需要考生判断C60为高强度混凝土,本题选A 9.改善混凝土耐久性的外加剂是( )。 A.引气剂 B.早强剂 C.泵送剂 D.缓凝剂 【答案】A 【解析】改善混凝土耐久性的外加剂。包括引气剂、防水剂和阻锈剂等。BD为调节混凝土凝结时间、硬化性能的外加剂。引气剂为改善混凝土拌合物流动性的外加剂,本题选A。 10.导热系数最大的是( )。 A.水 B.空气 C.钢材 D.冰 【答案】C 【解析】导热系数以金属最大,非金属次之,液体较小,气体更小。本题选择金属材料,钢材,选C。 11.适合作烟囱施工中垂度观测的是( )。 A.水准仪 B.全站仪 C.激光水准仪 D.激光经纬仪 【答案】D 【解析】激光经纬仪特别适合作以下的施工测量工作:①高层建筑及烟囱、塔架等高管构筑物施工中的垂度观测和准直定位;②结构构件及机具安装的精密测量和垂直度控制测量。③管道铺设及隧道、井巷等地下工程施工中的轴线测设及导向测量工作。本题考察工程测量仪器,选D 12.增强体复合地基现场验槽应检查( )。 A.地基均匀性检测报告 B.冻土保温检测资料 C.桩间土情况 D.地基湿陷性处理效果 【答案】C 【解析】对于增强体复合地基,应现场检查桩头、桩位、桩间土情况和复合地基施工质量检测报告。选项A为换填地基、强夯地基检查项目,选项BD为特殊土地基检查项目,本题选C。 13.换填地基施工做法正确的是( )。 A.在墙角下接缝 B.上下两层接缝距离300mm C.灰土拌合后隔日铺填夯实 D.粉煤灰当日铺填压实 【答案】D 【解析】换填地基施工时,不得在柱基、墙角及承重窗间墙下接缝:上下两层的缝距不得小于500mm,接缝处应穷压密实:灰土应拌合均匀并应当日铺填穷压,灰土夯压密实后3d内不得受水浸泡:粉煤灰垫层辅填后宜当天压实,每层验收后应及时铺填上层或封层,防止干燥后松散起尘污染,同时禁止车辆碾压通行。本题为换填地基施工做法的考察,均为教材原文,选D。 14.宜采用绑扎搭接接头的是( )。 A.直径28mm受拉钢筋 B.直径25mm受压钢筋 C.桁架拉杆纵向受力钢筋 D.行车梁纵向受力钢筋 【答案】B 【解析】当受拉钢筋直径大于25mm、受压钢筋直径大于28mm时,不宜采用绑扎搭接接头。轴心受拉及小偏心受拉杆件(如桁架和拱架的拉杆等)的纵向受力钢筋和直接承受动力荷载结构中的纵向受力钢筋均不得采用绑扎搭接接头。本题考察绑扎搭接的适用性,AB选项分别对受拉和受压钢筋的直径做了限制,容易混淆,本题选B 15.混凝土养护要求正确的是( )。 A.现场施工一般采用加热养护 B.矿渣硅酸盐水泥拌制的混凝土不少于14d C.在终凝后开始养护 D.有抗渗要求的不少于14d 【答案】D 【解析】A选项错误,现场施工一般为自然养护。B选项错误,对采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥拌制的混凝土,不得少于7d。C选项错误,对己浇筑完毕的混凝土,应在混凝土终凝前(通常为混凝土浇筑完毕后8~12h内),开始进行自然养护。本题选D 16.防水水泥砂浆施工做法正确的是( )。 A.采用抹压法,一遍成活 B.上下层楼接槎位置错开200mm C.转角处接槎 D.养护时间7d 【答案】B 【解析】A、C选项错误,防水砂浆应采用抹压法施工,分遍成活。各层应紧密结合,每层宜连续施工。当需留搓时,上下层接搓位置应错开100mm以上,离转角200mm内不得留接搓。D选项错误,养护时间不应小于14d。本题选B 17.石材幕墙面板与骨架连接方式使用最多的是( )。 A.短槽式 B.通槽式 C.背栓式 D.钢销式 【答案】A 【解析】石材面板与骨架连接,通常有通槽式、短槽式和背栓式三种。其中通槽式较为少用,短槽式使用最多。本题选A 18.保温层可在负温下施工的是( )。 A.水泥砂浆粘贴块状保温材料 B.喷涂硬泡聚氨酯 C.现浇泡沫混凝土 D.干铺保温材料 【答案】D 【解析】干铺的保温层可在负温下施工;采用沥青胶结的保温层应在气温不低于-10℃时施工;采用水泥、石灰或其他胶结料胶结的保温层应在气温不低于5C时施工,当气温低于上述要求时,应采取保温、防冻措施。本题选D 19.安全专项施工方案需要进行专家论证的是( )。 A.高度24m落地式钢管脚手架工程 B.跨度16m的混凝土模板支撑工程 C.开挖深度8m的基坑工程 D.跨度32m的钢结构安装工程 【答案】C 【解析】开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程需要进行专家论证。其他选项需要专家论证的条件为:选项A,搭设高度50m及以上落地式钢管脚手架工程;选项B,跨度18m的混凝土模板支撑工程;选项D,跨度36m及以上的钢结构安装工程。本题选C。 20.应进行防碱处理的地面面层板材是( )。 A.陶瓷地砖 B.大理石板 C.水泥花砖 D.人造石板块 【答案】B 【解析】教材原文,铺设大理石、花岗石面层前,板材应进行防碱处理。本题选B 二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分) 21.墙面涂饰必须使用耐水腻子的有( )。 A.楼梯间 B.厨房 C.卫生间 D.卧室 E.地下室 【答案】BCE 【解析】教材原文,厨房、卫生间、地下室墙面必须使用耐水腻子。2018年多选24近乎原题,错误选项客厅改为楼梯间(【18多选24】涂饰施工中必须使用耐水腻子的部位有( )),本题选择BCE。 22.砌体结构施工质量控制等级划分要素有( )。 A.现场质量管理水平 B.砌体结构施工环境 C.砂浆和混凝土质量控制 D.砂浆拌和工艺 E.砌筑工人技术等级 【答案】ACDE 【解析】砌体结构施工质量控制等级应根据现场质量管理水平、砂浆和混凝土质量控制、砂浆拌合工艺、砌筑工人技术等级四个要素从高到低分为A、B、C三级,设计工作年限为50年及以上的砌体结构工程,应为A级或B级。本题选ACDE 23.改性沥青防水卷材的胎基材料有( )。 A.聚酯毡 B.合成橡胶 C.玻纤毡 D.合成树脂 E.纺织物 【答案】ACE 【解析】教材原文,改性沥青防水卷材是指以聚酯毡、玻纤毡、纺织物材料中的一种或两种复合为胎基,浸涂高分子聚合物改性石油沥青后,再覆以隔离材料或饰面材料而制成的长条片状可卷曲的防水材料。本题选ACE 24.基坑侧壁安全等级为一级,可采用的支护结构有( )。 A.灌注桩排桩 B.地下连续墙 C.土钉墙 D.型钢水泥土搅拌墙 E.水泥土重力式围护墙 【答案】ABD 【解析】C错误,土钉墙适用于安全等级二、三级基坑侧壁;E错误。水泥土重力式围护墙适用于安全等级二、三级基坑侧壁。本题选择ABD 25.不能用作填方土料的有( )。 A.淤泥 B.淤泥质土 C.有机质大于5%的土 D.砂土 E.碎石土 【答案】ABC 【解析】填方土料应符合设计要求,保证填方的强度和稳定性。一般不能选用淤泥、淤泥质士、有机质大于5%的土、含水量不符合压实要求的黏性土。填方土应尽量采用同类土。本题选择ABC 26.采用丙烯酸类聚合物液状胶粘剂的有( )。 A.加气混凝土隔墙 B.增强水泥条板隔墙 C.轻质混凝土条板隔墙 D.预制混凝土板隔墙 E.GRC空心混凝土隔墙 【答案】BCD 【解析】加气混凝土隔墙胶粘剂一般采用建筑胶聚合物砂浆,GRC空心混凝土隔墙胶粘剂一般采用建筑胶粘剂。增强水泥条板、轻质混凝土条板、预制混凝土板等则采用丙烯酸类聚合物液状胶粘剂。本题选择BCD 27.人造板幕墙的面板有( )。 A.铝塑复合板 B.搪瓷板 C.陶板 D.纤维水泥板 E.微晶玻璃板 【答案】CDE 【解析】人造板幕墙。除了常用的玻璃、金属板等面板材料外,采用其他人造板做幕墙面板的建筑幕墙。常用的人造板幕墙有瓷板幕墙、陶板幕墙、微晶玻璃板幕墙、石材蜂窝板幕墙、木纤维板幕墙和纤维水泥板幕墙等。本题选CDE 28.混凝土预制构件钢筋套筒灌浆连接的灌浆料强度试件要求有( )。 A.每工作班应制作1组 B.边长70.7mm立方体 C.每层不少于3组 D.40mm×40mm×160mm长方体 E.同条件养护28d 【答案】ACD 【解析】钢筋套筒灌浆连接及浆锚搭接连接的灌浆料强度应符合标准的规定和设计要求。每工作班应制作1组且每层不应少于3组40mm×40mm×160mm的长方体试件,标养28天后进行抗压强度试验。选项B规格错误,选项E养护条件错误。本题选ACD。 29.施工组织设计应及时修改或补充的情况有( )。 A.工程设计有重大修改 B.主要施工方法有重大调整 C.主要施工资源配置有重大调整 D.施工环境有重大改变 E.项目技术负责人变更 【答案】ABCD 【解析】项目施工过程中,发生以下情况之一时,施工组织设计应及时进行修改或补充: 1)工程设计有重大修改 2)有关法律、法规、规范和标准实施、修订和废止 3)主要施工方法有重大调整 4)主要施工资源配置有重大调整 5)施工环境有重大改变 本题选ABCD 30.墙体保温砌块进场复验的内容有( )。 A.传热系数 B.单位面积质量 C.抗压强度 D.吸水率 E.拉伸粘结强度 【答案】ACD 【解析】保温砌块等墙体节能定型产品的传热系数或热阻、抗压强度及吸水率。本题选ACD。 三、实务操作和案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分) 案例(一) 背景资料 新建住宅小区,单位工程地下2~3层,地上2~12层,总建筑面积12.5万m2。 施工总承包单位项目部为落实住房和城多建设部《房屋建筑和市政基础设施工程危及生产安全施工工艺、设备和材料淘汰目录(第一批)》(详见附件1)要求,在施工组织设计中明确了建筑工程禁止和限制使用的施工工艺、设备和材料清单,相关信息见表1-1。 某配套工程地上1~3层结构柱混凝土设计强度等级C40。于2022年8月1日浇筑1F柱,8月6日浇筑2F柱,8月12日浇筑3F柱,分别留置了一组C40混凝土同条件养护试件。1F、2F、3F柱同条件养护试件在规定等效龄期内(自浇筑日起)进行抗压强度试验,其试验强度值转换成实体混凝土抗压强度评定值分别为:38.5N/mm2、54.5N/mm2、47.0N/mm2。施工现场8月份日平均气温记录见表1-2。 项目部填充墙施工记录中留存有包含施工放线、墙体砌筑、构造柱施工、卫生间坎台施工等工序内容的图像资料,详见图1-1~图1-4。 问题 1.补充表1-1中A~G处的信息内容。(7分) 解析:A:禁止;B:限制;C:/;D:不得用于25米及以上的建设工程;E:水泥基粘接材料粘贴工艺等;F:人货两用施工升降机等;G:LED灯、节能灯等; 分析(下述仅供对比,不用写在答题卡上):

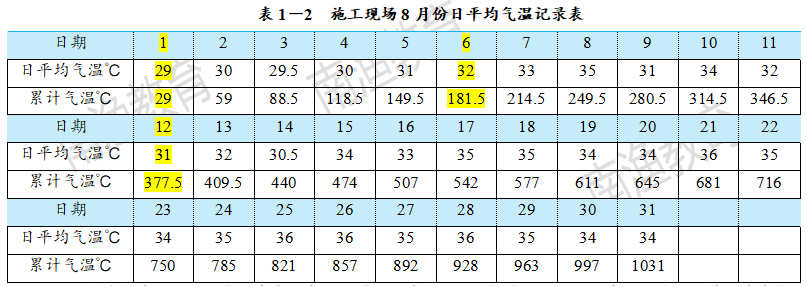

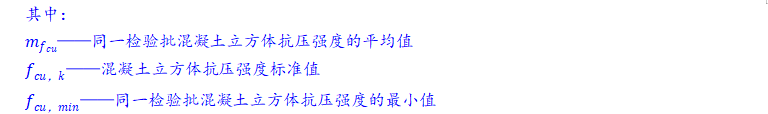

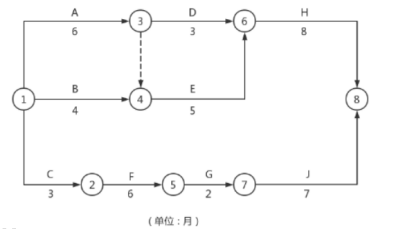

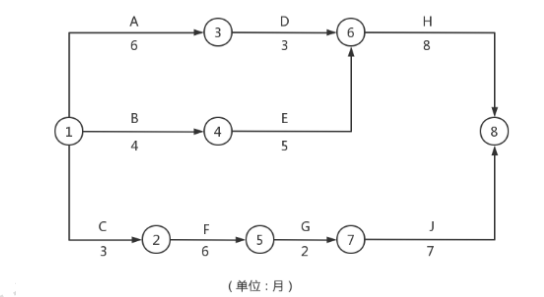

2.分别写出配套工程1F、2F、3F柱C40混凝土同条件养护试件的等效龄期(d)和日平均气温累计数(℃·d)。(3分) 解析:日平均气温累计数应从浇筑当天起算,且当天温度计入累计数,则: 因为1F柱8月1日浇筑,第18天577℃·d<600℃·d,第19天611℃·d>600℃·d 因为2F柱8月6日浇筑,第22天(716-149.5)=566.5℃·d<600℃·d,第23天(750-149.5)=600.5℃·d>600℃·d 因为3F柱8月12日浇筑,第28天(928-346.5)=581.5℃·d<600℃·d,第29天(963-346.5)=616.5℃·d>600℃·d 所以,1F柱C40混凝土同条件养护试件的等效龄期19d和日平均气温累计数611℃·d; 所以,2F柱C40混凝土同条件养护试件的等效龄期18d和日平均气温累计数600.5℃·d; 所以,3F柱C40混凝土同条件养护试件的等效龄期18d和日均气温累计数616.5℃·d。 分析: 名词解释:等效龄期——教材引用的是《混凝土结构工程施工质量验收规范》GB 50204-2002,本题参考《混凝土结构工程施工质量验收规范》GB 50204-2015,新规范调整了结构实体强度检验等效龄期确定方法。 同条件是指混凝土试块的养护与结构的养护条件一致。同条件养护试件拆模后,应放置在靠近相应结构构件或结构部位的适当位置,并应采取相同的养护方法。 等效养护龄期是指试件在同条件养护情况下计算的龄期与标养28d龄期试件强度相等。 等效养护龄期应根据同条件养护试件强度与在标准养护条件下28d龄期试件强度相等的原则确定。 同条件自然养护试件的等效养护龄期及相应的试件强度代表值,宜根据当地的气温和养护条件,按下列规定确定: (1)等效养护龄期可取按日平均温度逐日累计达到600℃·d时所对应的龄期,0℃及以下的龄期不计入;等效养护龄期不应小于14d,也不宜大于60d; (2)同条件养护试件的强度代表值应根据强度试验结果按现行国家标准《混凝土强度检验评定标准》GBJ 107的规定确定后,乘折算系数取用;折算系数宜取为1.10,也可根据当地的试验统计结果作适当调整。 3.两种混凝土强度检验评定方法是什么?1F~3F柱C40混凝土实体强度评定是否合格?并写出评定理由。(5分) 4.分别写出填充墙施工记录图1-1~图1-4的工序内容。写出四张图片的施工顺序。(如1-2-3-4)。(5分) 解析: (1)图1-1施为工放线; 图1-2为构造柱施工; 图1-3为墙体砌筑; 图1-4为卫生间坎台施工。 (2)施工顺序:1-4-3-2。 案例(二) 背景资料 某新建办公楼工程,地下1层,地上18层,总建筑面积2.1万m2,钢筋混凝土核心筒,外框采用钢结构。 总承包项目部在工程施工准备阶段,根据合同要求编制了网络进度计划,如下图。在进度计划审查时,监理工程师提出工作A和工作E含有特殊施工技术,涉及知识产权保护,须由同一专业单位按先后顺序依次完成。项目部对原进度计划进行了调整,以满足工作A与工作E先后施工的逻辑关系。 外框钢结构工程开始施工时,总承包项目部质量员在巡检中发现,—种首次使用的焊接材料施焊部位存在焊缝未熔合、未焊透的质量缺陷,钢结构安装单位也无法提供其焊接工艺评定试验报告。总承包项目部要求立即暂停此类焊接材料的焊接作业,待完成焊接工艺评定后重新申请恢复施工。 工程完工后,总承包单位自检后认为:所含分部工程中有关安全、节能、环境保护和主要功能的检验资料完整,符合单位工程质量验收标准,报送监理单位进行预验收。监理工程师在检查后发现部分楼层C30混凝土同条件试块缺失,不符合实体混凝土强度评定要求等问题,退回整改。 问题 1.画出调整后的工程网络计划图,找出关键线路。(以工作表示:如A→B→C)。调整后的总工期是多少个月?(3分) 解析: (1)调整后的工程网络计划图如下: (2)调整后的工程网络计划图关键线路为:A→E→H (3)调整后的总工期为:6+5+8=19(月) 2.网络图的逻辑关系包括什么?网络图中虚工作的作用是什么?(3分) (1)网络图的逻辑关系通常有两种:一是工艺关系;二是组织关系。 (2)网络图中虚工作的作用是联系作用。 分析: (1)网络计划表示的逻辑关系通常有两种:一是工艺关系,由工艺技术要求的工作先后顺序关系;二是组织关系,施工组织时按需要进行的工作先后顺序安排。2022版P210 (2)在双代号网络图中,为了正确地表达图中工作之间的逻辑关系,往往需要应用虚箭线。虚箭线是实际工作中并不存在的一项虚设工作,故它们既不占用时间,也不消耗资源,一般起着工作之间的联系、区分和断路三个作用。 ①联系作用是指应用虚箭线正确表达工作之间相互依存的关系。 ②区分作用是指双代号网络图中每一项工作都必须用一条箭线和两个代号表示,若两项工作的代号相同时,应使用虚工作加以区分。 (3)断路作用是用虚箭线断掉多余联系,即在网络图中把无联系的工作连接上时,应加上虚工作将其断开。《建设工程项目管理》2022版P121 3.哪些情况需要进行焊接工艺评定试验?焊缝缺陷还有哪些类型?(7分) 解析: (1)除了背景资料中首次使用的焊接材料外,施工单位首次采用的钢材、焊接方法、接头形式、焊接位置、焊后热处理制度以及焊接工艺参数、预热和后热措施等各种参数及参数的组合,应在钢结构制作及安装前进行焊接工艺评定试验。 (2)除背景资料中巡检发现的焊缝未熔合、未焊透的质量缺陷外,焊缝缺陷还包括:裂纹、孔穴、固体夹杂、形状缺陷和上述以外的其他缺陷。 分析: (1)施工单位首次采用的钢材、焊接材料、焊接方法、接头形式、焊接位置、焊后热处理制度以及焊接工艺参数、预热和后热措施等各种参数及参数的组合,应在钢结构制作及安装前进行焊接工艺评定试验。2022版P116 (2)焊缝缺陷通常分为六类:裂纹、孔穴、固体夹杂、未熔合、未焊透、形状缺陷和上述以外的其他缺陷。2022版P117 4.单位工程质量验收合格的标准有哪些?工程质量控制资料部分缺失时的处理方式是什么?(7分) 解析:2022版P351 (1)单位工程质量验收合格标准有: ①所含分部工程的质量均应验收合格; ②质量控制资料应完整; ③所含分部工程中有关安全、节能、环境保护和主要使用功能的检验资料应完整; ④主要使用功能的抽查结果应符合相关专业验收规范的规定; ⑤观感质量应符合要求。 (2)当工程质量控制资料部分缺失时,应委托有资质的检测机构按有关标准进行相应的实体检验或抽样试验。 案例(三) 背景资料 某新建医院工程,地下2层,地上8~16层,总建筑面积11.8万m2。基坑深度9.8m,沉管灌注桩基础,钢筋混凝土结构。 施工单位在桩基础专项施工方案中,根据工程所在地含水量较小的土质特点,确定沉管灌注桩选用单打法成柱工艺,其成桩过程包括桩基就位,锤击(振动)沉管、上料等工作内容。 基础底板大体积混凝土浇筑方案确定了包括环境温度、底板表面与大气温差等多项温度控制指标;明确了温控监测点布置方式,要求沿底板厚度方向测温点间距不大于500mm。 施工作业班组在一层梁、板混凝土张度未达到拆模标准(见表3)情况下,进行了部分模板拆除;拆模后,发现梁底表面出现了夹渣、麻面等质量缺陷。监理工程师要求进行整改。 装饰工程施工前,项目部按照图纸“三交底”的施工准备工作要求,安排工长向班组长进行了图纸、施工方法和质量标准交底;施工中,认真执行包括工序交接检查等内容的“三检制”,做好质量管理工作。 问题 1.沉管灌注桩施工除单打法外,还有哪些方法?成桩过程还有哪些内容?(5分)2022版P94 解析: (1)沉管灌注桩施工除单打法外,还有复打法或反插法; (2)成桩过程除了包括桩基就位,锤击(振动)沉管、上料等工作内容外,还有边锤击(振动)边拔管,并继续浇筑混凝土;下钢筋笼并继续浇筑混凝土及拔管;成桩。 2.大体积混凝土温控指标还有哪些?沿底板厚度方向的测温点应布置在什么位置?(5分)2022版P100 解析: (1)除了环境温度、底板表面与大气温差外,温控指标还包括:混凝土浇筑体在入模温度基础上的温升值(或混凝土浇筑体的温升峰值)、混凝土浇筑体里表温差、混凝土浇筑体降温速率。 (2)沿混凝土浇筑体厚度方向,应至少布置表层、底层和中心温度测点,测点间距不宜大于500mm。 3.混凝土容易出现哪些表面缺陷?写出表3中A、B、C处要求的数值。(5分) (1)混凝土表面除了容易出现夹渣、麻面等质量缺陷外,还有露筋、蜂窝、孔洞等。2022版P233 (2)A:50;B:75;C:100。2022版P102 4.装饰工程图纸“三交底”是什么(如:工长向班组长交底)?工程施工质量管理“三检制”指什么?(5分)2022版P226 解析: (1)装饰工程图纸“三交底”是指: ①施工主管向施工工长做详细的图纸工艺要求、质量要求交底; ②工序开始前工长向班组长做详尽的图纸、施工方法、质量标准交底; ③作业开始前班长向班组成员做具体的操作方法、工具使用、质量要求的详细交底,务求每位施工工人对其作业的工程项目了然于胸。 (2)工程施工质量管理“三检制”指:自检、互检及工序交接检查。 分析: 装饰装修工程施工阶段的质量管理:对于重要的工序或对工程质量有重大影响的工序,在自检、互检的基础上,还要组织专职人员进行工序交接检查。 案例(四) 背景资料 建设单位发布某新建工程招标文件,部分条款有:发包范围为土建、水电、通风空调、消防、装饰等工程,实行施工总承包管理;投标限额为65000.00万元,暂列金额为1500.00万元;工程款按月度完成工作量的80%支付;质量保修金为5%,履约保证金为15%;钢材指定采购本市钢厂的产品;消防及通风空调专项工程金额1200.00万元,由建设单位指定发包,总承包服务费3.00%。投标单位对部分条款提出了异议。 经公开招标,某施工总承包单位中标,签订了施工总承包合同。合同价部分费用有:分部分项工程费48000.00万元,措施项目费为分部分项工程费的15%,规费费率为2.20%,增值税税率为9.00%。 施工总承包单位签订物资采购合同,购买800×800mm的地砖3900块,合同标的规定了地砖的名称、等级、技术标准等内容。地砖由A、B、C三地供应,相关信息如表4: 地方主管部门在检查《建筑工人实名制管理办法》落实情况时发现:个别工人没有签订劳动合同,直接进入现场施工作业;仅对建筑工人实行了实名制管理等问题,要求项目立即整改。 问题 1.指出招标文件中的不妥之处,分别说明理由。(6分) 解析: 不妥一:质量保修金为5%; 理由:《建设工程质量管理条例》规定的质量保修金比例不得超过工程价款结算总额的3%。2022版P312 不妥二:履约保证金为15%; 理由:履约保证金不超过10%,在工程项目竣工前已缴纳履约保证金的,建设单位不得同时预留工程质量保证金。 不妥三:钢材制定采购本市钢厂的产品; 理由:不得限定或指定特定的专利、商标、品牌、原产地或者供应商。 不妥四:消防及通风空调专项工程金额1200.00万元由建设单位指定发包; 理由:建设单位不得直接指定分包工程承包人。 2.施工企业除施工总承包合同外,还可能签订哪些与工程相关的合同?(5分) 解析: 还可能签订分包合同、劳务合同、采购合同、租赁合同、借款合同、担保合同、咨询合同、保险合同等。 分析: 作为工程总承包企业,合同管理工作繁重,例如勘察设计、施工总承包合同、分包合同、劳务合同、采购合同、租赁合同、借款合同、担保合同、咨询合同、保险合同等。本题问施工企业除施工总承包合同外,还可能签订哪些与工程相关的合同,所以仅需答可与施工企业签订的合同即可。2022版P294 3.分别计算各项构成费用(分部分项工程费,措施项目费等5项)及施工总承包合同价格是多少?(单位:万元,保留小数点后两位)。(6分) 解析: (1)分部分项工程费=48000.00(万元), (2)措施项目费=48000×15%=7200.00(万元), (3)其他项目费=1500+1200+1200×3.00%=2736.00(万元) (4)规费=(48000.00+7200.00+2736.00)×2.20%=1274.592≈1274.59(万元), (5)增值税=(48000.00+7200.00+2736.00+1274.59)×9.00%=5328.9531≈5328.95(万元)。 (6)施工总承包合同价=48000.00+7200.00+2736.00+1274.59+5328.95=64539.54(万元) 分析:注意题目要求分布计算,且保留两位有效数字,所以结果施工总承包合同价不能一步计算得出。 5.建筑工人满足什么条件才能进入施工现场工作?除建筑工人外,还有哪些单位人员进入施工现场应纳入实名制管理?(6分) 解析: (1)建筑工人满足如下条件才能进入施工现场工作:全面实行建筑工人实名制管理制度。建筑企业应与招用的建筑工人依法签订劳动合同,对不符合建立劳动关系情形的,应依法订立用工书面协议。建筑企业应对建筑工人进行基本安全培训,并在相关建筑工人实名制管理平台上登记,方可允许其进入施工现场从事与建筑作业相关的活动。 (2)除建筑工人外,还有进入施工现场的建设单位、承包单位、监理单位的项目管理人员均纳入建筑工人实名制管理范畴。 分析:引自《建筑工人实名制管理办法(试行)》建市〔2019〕18号,详见附件二 案例(五) 背景资料 某酒店工程,建筑面积2.5万m2,地下1层,地上12层。其中标准层10层,每层标准客房18间,35m2/间;裙房设宴会厅1200m2,层高9m。施工单位中标后开始组织施工。 施工单位企业安全部门对项目贯彻企业安全生产管理制度情况进行检查,检查内容有:安全生产教育培训、安全生产技术管理、分包(供)方安全生产管理、安全生产检查和改进等。 宴会厅施工“满堂脚手架”搭设完成自检后,监理工程师按照《建筑施工安全检查标准》JGJ59要求的保证项目和一般项目进行了检查,检查结果如表5-1。 宴会厅顶板混凝土浇筑前,施工技术人员向作业班组进行了安全专项方案交底,针对混凝土浇筑过程中,可能出现的包括浇筑方案不当使支架受力不均衡,产生集中荷载、偏心荷载等多种安全隐患形式,提出了预防措施。 标准客房样板间装修完成后,施工总承包单位和专业分包单位进行初验,其装饰材料的燃烧性能检测结果如表5-2。

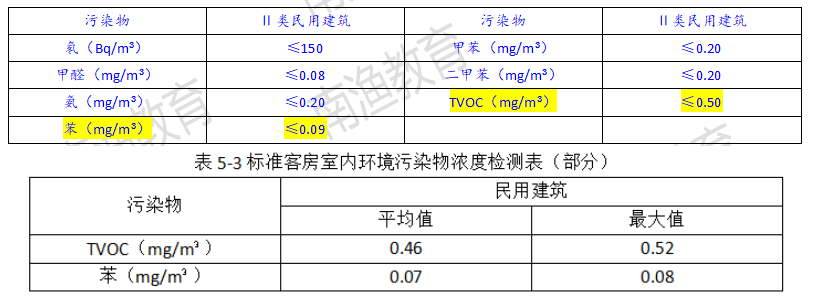

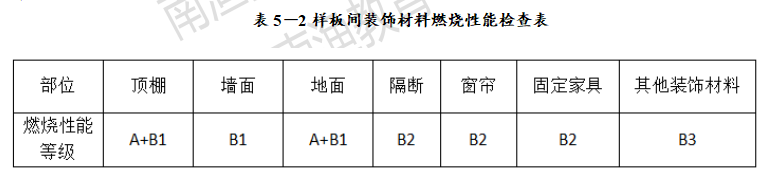

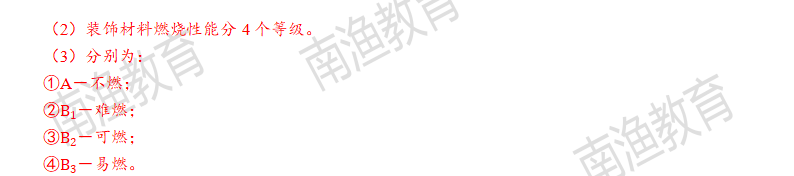

竣工交付前,项目部按照每层抽一间,每间取一点,共抽取10个点,占总数5.6%的抽样方案,对标准客房室内环境污染物浓度进行了检测。检测部分结果如表5-3。 问题 1.施工企业安全生产管理制度内容还有哪些?(5分) 解析: 企业安全生产管理制度除了安全生产教育培训、安全生产技术管理、分包(供)方安全生产管理、安全生产检查和改进等之外,还有安全费用管理,施工设施、设备及劳动防护用品的安全管理,施工现场安全管理,应急救援管理,生产安全事故管理,安全考核和奖惩等制度。2022版P246 2.写出满堂脚手架检查内容中的空缺项,分别写出属于保证项目和一般项目的检查内容。(6分) 解析:2022版P254 (1)满堂脚手架检查内容中的空缺项为:架体基础,交底与验收、架体防护、通道 (2)保证项目应包括:施工方案、架体基础、架体稳定、杆件锁件、脚手板、交底与验收。 (3)一般项目应包括:架体防护、构配件材质、荷载、通道。 分析:参考附件三《建筑施工安全检查标准JGJ59-2011规范》 3.混凝土浇筑过程的安全隐患主要表现形式还有哪些?(5分) 解析:2022版P263 混凝土浇筑过程中,除了可能出现的包括浇筑方案不当使支架受力不均衡,产生集中荷载、偏心荷载等多种安全隐患形式外,还有: (1)高处作业安全防护设施不到位; (2)机械设备的安装、使用不符合安全要求; (3)用电不符合安全要求; (4)混凝土浇筑方案不当使支撑架受力不均衡,产生过大的冲击荷载或侧压力; (5)过早地拆除支撑和模板。 4.改正表5-2中燃烧性能不符合要求部位的错误做法。装饰材料燃烧性能分几个等级?并分别写出代表含义(如A-不燃)。(6分) 解析: (1)①若该酒店工程为设有送回风道的集中空调系统,则 即 ②若该酒店工程为设有送回风道的集中空调系统的其他情况,则没有不符合要求的部位。即: 5.写出建筑工程室内污染物浓度检测抽检量要求,标准客房抽样数量是否符合要求?(4分) 解析: (1)因为背景资料建筑为酒店工程,属于Ⅱ类民用建筑,所以其抽检量要求为:民用建筑工程验收时,应抽检每个建筑单体有代表性的房间室内环境污染物浓度,氡、甲醛、氨、苯、甲苯、二甲苯、TVOC的抽检量不得少于房间总数的5%,每个建筑单体不得少于3间,当房间总数少于3间时,应全数检测。即标准间应至少抽取10×18×5%=9间,每层楼抽一间,即共计10间>9间,35m2/间<50m2,每间标准客房应至少抽取1个点;还应包括裙房宴会厅、地下室等房间,且宴会厅为1200m2>1000m平方,应至少抽取6个点。。 (2)标准客房抽样数量符合要求。 分析:2022版P374 因为该酒店工程,建筑面积2.5万m2,地下1层,地上12层。其中标准层10层,每层标准客房18间,35m2/间;裙房设宴会厅1200m2,层高9m。施工单位中标后开始组织施工。即标准客房共计18×10=180间,35m2/间<50m2,每间标准客房应至少抽取1个点;还应包括裙房宴会厅、地下室等房间,且宴会厅为1200m2>1000m平方,应至少抽检6个点。 竣工交付前,项目部按照每层抽一间,每间取一点,共抽取10个点,占总数5.6%的抽样方案,对标准客房室内环境污染物浓度进行了检测。该抽样方案未对例如裙房宴会厅进行抽样检测,未覆盖该建筑所有有代表性的房间,所以,尽管标准客房抽样方案符合要求,但整体抽检结果不符合。《民用建筑工程室内环境污染控制标准》GB 50325要求。 6.表5-3的污染物浓度是否符合要求?应检测的污染物还有哪些?(4分) 解析: (1) ①TVOC不符合要求; ②苯符合要求。 (2)应检测的污染物除了TVOC、苯之外,还有甲苯,甲醛,二甲苯,氡,氨。 分析: 当房间内有2个及以上检测点时,应采用对角线、斜线、梅花状均衡布点,并取各点检测结果的平均值作为该房间的检测值。但项目部按照每层抽一间,每间取一点进行抽取,所以,应以每间房实测值进行判断,不能将不同房间实测值取平均值,再进行判断。 即 ①TVOC最大值为0.52>0.50(mg/m3),存在不符合要求房间,对不符合项目再次加倍抽样检测,并应包括原不合格的同类型房间及原不合格房间;再次加倍抽样检测的结果不符合标准规定时,应查找原因并采取措施进行处理,直至检测合格。 ②苯最大值为0.08≤0.09(mg/m3),符合要求。 完整其余科目添加微信:夏老师
|
